在全國兩會召開之際,湖北國創道路工程有限公司承接了一項特殊任務,必須在周末兩天時間內,高質量完成施工面積約9000㎡的湖北省人民政府大院道路改造工程項目。國創道路公司組織精兵強將連續奮戰2天3夜,于3月12日(周一)凌晨6時圓滿完成全部施工任務,向省政府交出了一份滿意的答卷。
湖北省人民政府大院瀝青砼路面改造工程,需先破除原有瀝青砼路面,再進行瀝青砼攤鋪及標志標線恢復。經現場勘察,原路面破除工作量較大,且施工斷面不規則,沿線井蓋密集,一般正常工期為四天。為了不影響省政府機關正常辦公,該項目只能在周末兩天實施,工期必須壓縮,質量必須保證。

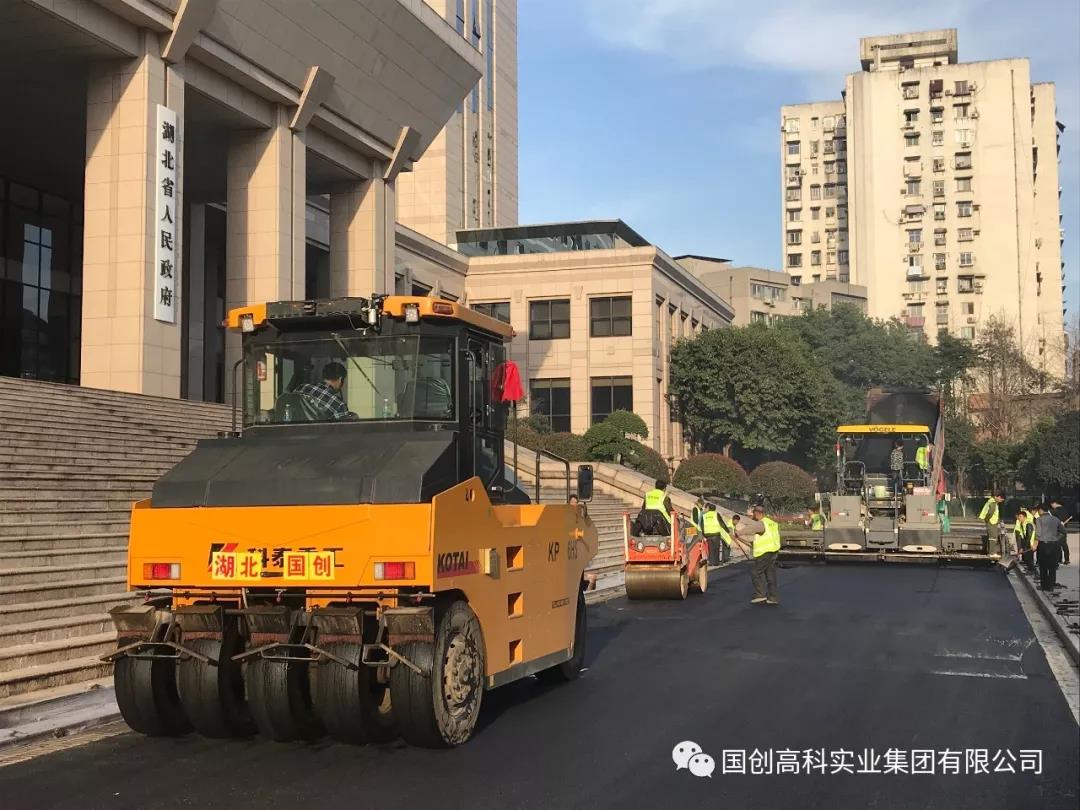

國創集團黨委書記、董事局主席高慶壽高度重視項目建設情況,要求各公司要切實為各級機關做好服務工作,用國創改性瀝青,建設國際水準路面,圓滿完成上級組織交付的任務。針對項目特殊情況,公司立即緊急啟動應急預案,國創道路工程公司董事長聶君超、總經理劉利國、生產副總羅仕平組織召開項目專題會議,研究制定解決方案,采取超常規措施,增派現場施工管理人員,加強現場技術指導和管理調度,提前組織銑刨機、攤鋪機、壓路機、清掃機、裝載機、水車、發電機、照明車、劃線車等26臺套大型專用施工設備進場,做好人、機、料高效協調,保證在兩日內完成全部路面改造工作。

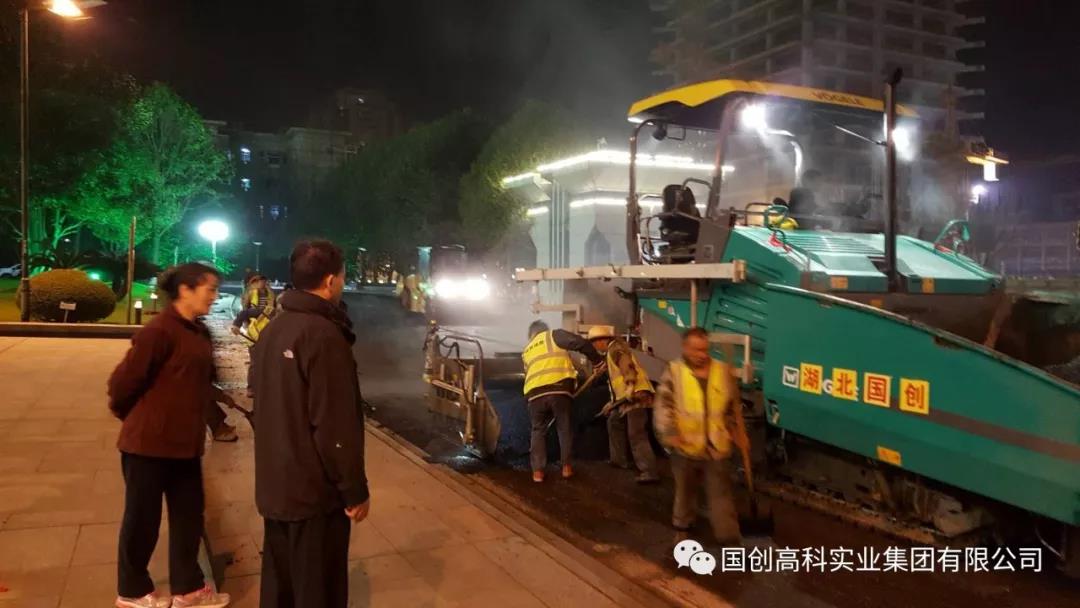

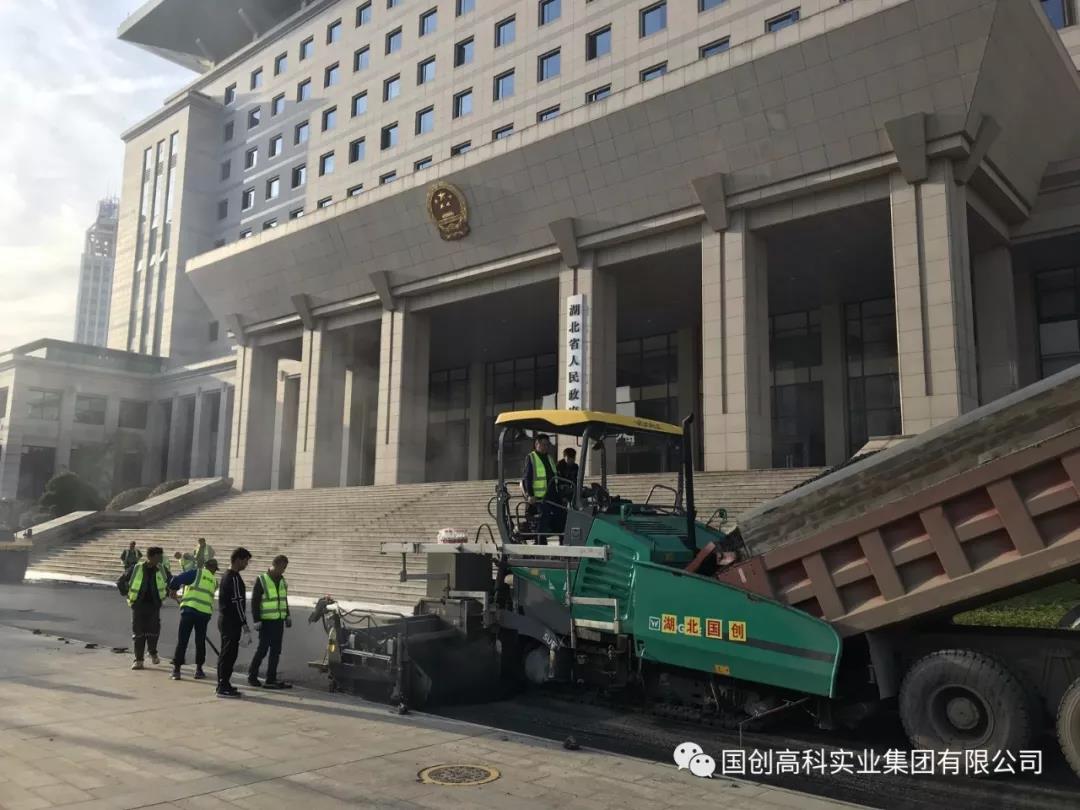

3月10日晚至12日凌晨,省政府大院施工現場是一派熱火朝天、繁忙的景象,銑刨機、清掃機、攤鋪機、壓路機運作聲起此彼伏,多斷面同時展開工作緊鑼密鼓而又井然有序。施工人員各盡其職,堅守在各個施工崗位。項目部負責人胡怡漢說:“我們必須保證國創道路工程公司施工的項目是優質的、快速的。”

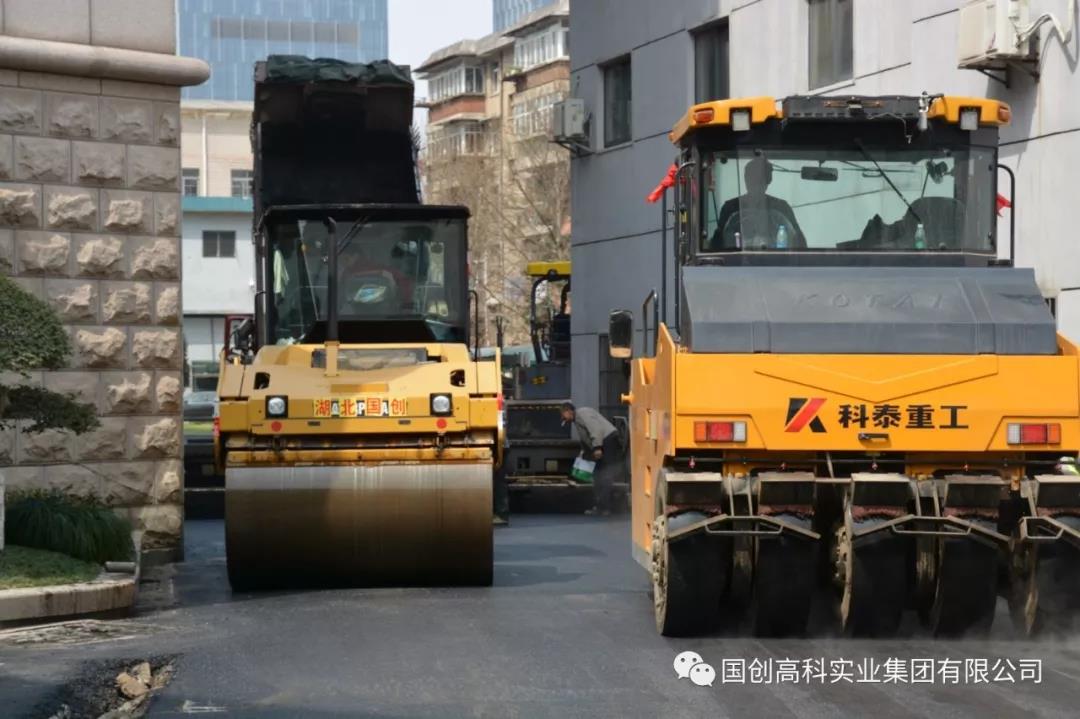

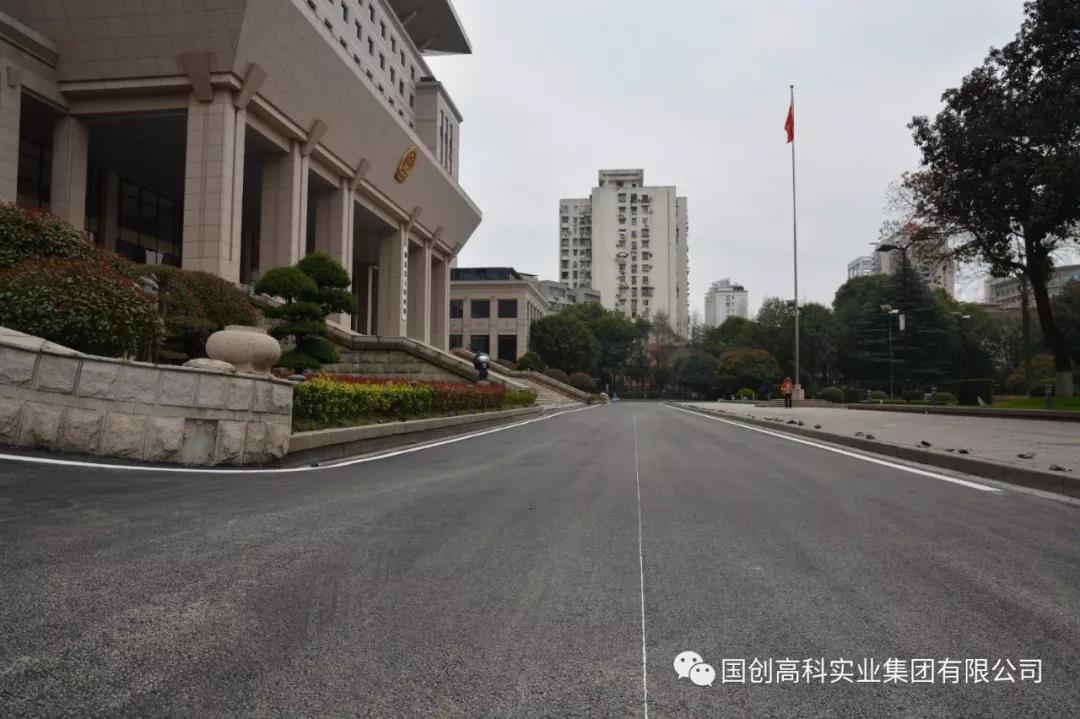

為滿足工期需要,項目部精心組織安排,科學安排工序,實現銑刨、清掃、攤鋪、劃線有序進行。3月10日晚,大小銑刨機、清掃機、運輸車輛進場,保證破除進度;攤鋪機提前進場,以保證有足夠施工斷面時,立即開始攤鋪。3月11日下午,開始第一斷面攤鋪,同時其余斷面繼續破除施工。3月12日上午完成破除,兩套攤鋪機同時啟動,梯形攤鋪超寬路段保證接縫平順完美,正常路段采取兩套設備分開攤鋪施工,同時進行標線施工。3月13日凌晨六點,所有攤鋪劃線施工完成,灑水車清洗路面撤場,路面改造圓滿完成并交付使用。國創的高品質、高效率得到了省政府辦公廳領導的高度贊許。
厲害了,我的國創!國創就是一支敢打硬仗,會打硬仗的團隊。
